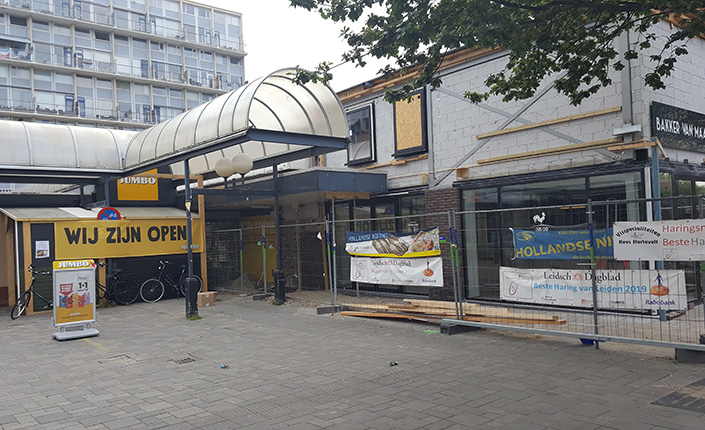

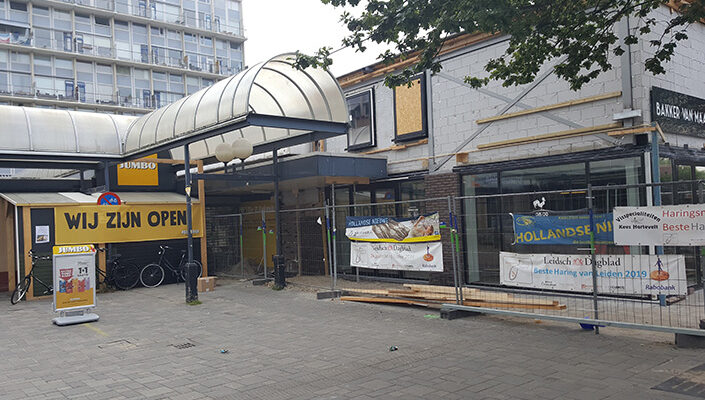

Werkzaamheden Diamantplein

Momenteel wordt er druk gewerkt aan het vernieuwen van het winkelcentrum. De werkzaamheden zullen ook tijdens de (bouw)vakantie door blijven gaan. Nu de werkzaamheden aan de Opaalstraat en de Diamantlaan doorlopen, gaan we aankomende week ook starten met de uitvoering van het middeldeel van het winkelcentrum. De werkzaamheden hiervoor zijn als volgt gepland:

Week 30 (vanaf maandag 26 juli 2021)

  • Vervangen puien aan de Robijnstraat en de Primera.
  • Bakker van Maanen verhuisd naar de voorzijde van het Diamantplein.

Week 30 t/m 33:

  • Afvoeren/plaatsen van bouwplaats voorzieningen op het Diamantplein. (De Jumbo blijft bereikbaar via de huidige ingang aan het Diamantplein)
  • Inventarisatie en asbestsanering op diverse locaties binnen het winkelcentrum.
  • Asbestsanering van de standleidingen.

Week 33 en 34

  • Asbestsanering diverse locaties binnen het winkelcentrum.
  • Sloop vloer begane grond onder appartementen. Entree zijde Opaalstraat. *
  • Graaf en hijswerkzaamheden t.b.v. het maken van de nieuwe betonvloer. Entree zijde Opaalstraat.*

Week 34 en 35

  • Asbestsanering diverse locaties binnen het winkelcentrum.
  • Sloop 1e fase achterste passage Diamantplein*. De kapper zal t.z.t. verhuisd zijn. Zijn nieuwe unit bevindt zich op de hoek van de Opaalstraat/Diamantlaan.

*Wij zijn ons bewust van het feit dat deze werkzaamheden geluidsoverlast veroorzaken en proberen dit uiteraard tot een minimum beperken.

Ralph Wilhelm
Projectleider
